中新网成都3月24日电 (廖时权 高峰 石小云)记者24日从中国长江三峡集团公司向家坝工程部获悉,直径14.38米,重量达362吨的向家坝右岸地下厂房首台机组座环,日前吊装就位。这是目前世界上第一台80万千瓦水轮发电机组的座环,它标志着向家坝右岸地下电站厂房机组进入全面安装阶段。

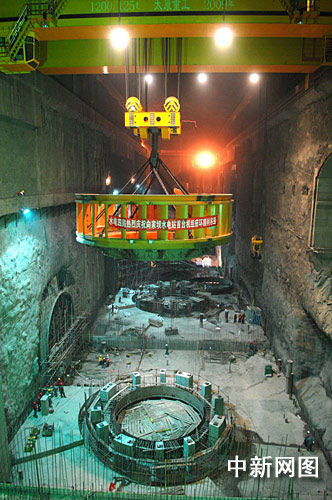

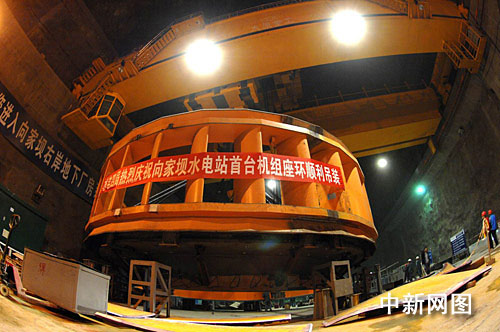

3月23日上午10点40分,在向家坝水电站右岸的地下隧道内,施工人员用8组钢缆将重量达362吨、直径达14.38米的座环固定在1200吨的桥机上。桥机缓缓将座环提升到距离地面2米的高度,慢慢平移近100米,到地下厂房基坑1号机组基座上方。座环平稳地放在了1号机组基座上,吊装完成。
据了解,向家坝水电站是中国第三大水电站。向家坝水电站共要安装8台80万千瓦水轮发电机组。这次吊装的是向家坝水电站首台机组的座环。
中国长江三峡集团公司副总经理杨清说,溪洛渡、向家坝两个电站超大型机组安装的密度非常大,是世界水电史上前所未有的,具有极大的挑战性。按计划向家坝右岸地下厂房首批机组将于2012年10月发电。(完)
Copyright ©1999-2024 chinanews.com. All Rights Reserved
