    《玉树地震灾后恢复重建总体规划》发布(全文)(7)
2010年06月13日 12:22 来源:中国新闻网 参与互动(0)  【字体:↑大 ↓小

第六章  基础设施

    基础设施的恢复重建,既要加快灾区受损设施的功能恢复,又要充分考虑恢复重建的能力保障需求,根据灾区地质地理条件和城乡建设规划,调整布局,优化结构,合理确定建设标准,统筹各类设施建设,推进共建共享,充分发挥基础设施对经济社会发展的支撑作用和安全保障能力。

第一节  交  通

    公路。加快干线公路恢复重建,提高国省干线公路技术等级和抗灾能力,构建“一纵一横两联”生命线公路通道,建设通县二级公路,提高西宁至玉树公路建设等级和保通能力。全面修复农村公路灾损路段,恢复建设便民桥梁,努力提高通达、通畅水平。修复重建客货运站场等设施。
    民航。尽快修复玉树巴塘机场受损设施设备,建设目视助航灯光系统及市内保障基地等工程,建设航线通信工程等,提高机场吞吐能力和航空应急救援保障能力。
    铁路。为加强恢复重建物资运输保障,实施青藏铁路相关站场货运设施配套完善工程。
  邮政。恢复重建邮政业务用房及相关设施,完善邮政网点,配置相关设备,保障和提高邮政服务能力。

专栏9  交  通

  干线公路  构建“一纵一横两联”生命线公路通道:“一纵”为国道214线共和至多普玛(青藏界)段、“一横”为省道308线玉树至不冻泉段、“联一”为省道312线珍秦至称多段、“联二”为省道309线多拉麻科至杂多段。整治改造1717公里,其中一级公路10公里,二级公路1277公里,三级公路430公里。
  农村公路  建设农村公路343公里;修复便民桥梁65座,总长1822米。
  客运站场等设施  建设玉树州客运站及9个县乡客运站;恢复重建公路道段设施。
  铁路  建设西宁北站铁路货运中心应急工程,配套完善平安驿、湟源、海晏、格尔木等站货运设施。
  民航  修复玉树巴塘机场建筑、道路、供电、供油、通信、导航等设施,新建目视助航灯光系统、站坪、联络道、通信导航、应急救援等工程。建设玉树至西宁航线通信工程、西宁二次雷达工程。
  邮政  重建及改造邮政业务用房10处,配置网络交换机等设施设备。新建邮政网点30处。

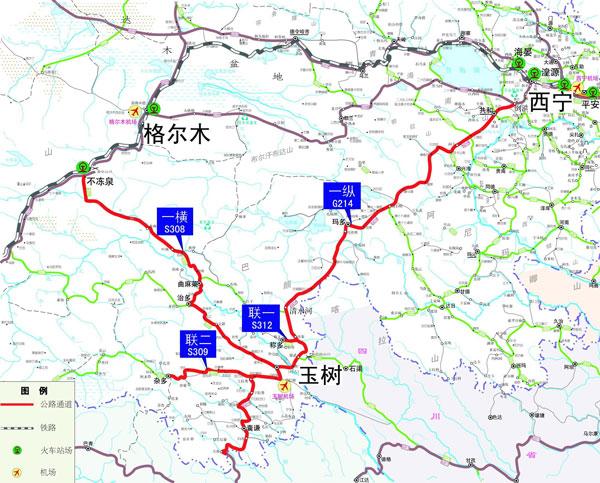

图3 交通通道示意图

第二节  能  源

    电网。恢复完善灾区供电网络,加快重建城镇电网,扩大农村电网覆盖范围。建设玉树地区六县电网互联工程,提高供电保障能力。尽快开展与电网主网互联工程的前期工作。
    水电。修复重建受损小水电站及农牧区小水电设施,新建查隆通、查日扣水电站,增加有效电力供给。
    新能源。推动太阳能等可再生能源利用,修复受损光伏电站设施设备,新建并网光伏电站,推广户用光伏电源,提高新能源供应水平。
    应急能源。抓紧建设过渡期应急燃油机组。组织做好灾区煤炭、天然气、成品油等能源调配及相关设施配套工作,及时保障灾区恢复重建阶段生产生活用能需求。

专栏10  能  源

  配电网  修复和加固受损35千伏线路159公里,10千伏线路145公里。全面恢复重建城乡中低压配电网络1100公里和进户设施。
  六县联网工程  新建110千伏线路589公里,变电站(开关站)7座,新增变电容量约22万千伏安,新建玉树地区电力调度中心。
  水电  修复拉贡、禅古等11座受损水电站,重建西杭、当代2座水电站,新建查隆通、查日扣2座水电站。
  光伏发电  修复光伏电站机房面积579平方米、设备(逆变器)6台、线路80公里,更换蓄电池。新建1万千瓦光伏电站1座。采用户用光伏电源解决无电户用电问题。推广户用光伏电源4万户,共7200千瓦。
  应急电源  新建3万千瓦应急燃油机组。
  油气  建设成品油库1座,液化石油气灌装站1座。
  供煤设施  新建结古镇封闭储煤场,占地6000平方米,储煤规模3万-5万吨。

第三节  通  信

    公众通信网。加快公众通信网的恢复重建,修复受损的传输网、移动通信网、固定电话网和宽带互联网,提高城乡通信覆盖率、服务水平和安全可靠性,推进通信基础设施的共建共享和三网融合。
    应急通信。加强应急通信建设,建立健全应急通信保障体系,提高应急通信、运输通信保障能力。

专栏11  通  信

  公众通信网  恢复重建固定电话网3.34万线,宽带网4.23万线,移动通信核心网设备7套、基站587个,通信光缆1.57万皮长公里、传输设备418套,通信局房、通信管道、杆路、铁塔、电源等配套基础设施。
  应急通信  建设卫星应急通信设备72套、短波电台10套和其他配套设施。

第四节  水  利

    农田水利。恢复重建玉树、称多、囊谦三县农牧区水利灌溉设施,改造灌区配套设施,提高农牧业综合生产能力。
    防洪设施。建设结古镇防洪工程,加强河道综合治理,建设巴塘河和扎西科河堤防、北山排洪渠及沟道防洪工程。加强其他县镇防洪工程建设和重点河流河道整治。
水土保持。加强三江源自然保护区水土保持综合治理,以沟道拦蓄、沟岸防护、林草恢复为重点,加大水源地保护力度,提高水源涵养能力。
    水文及水资源监测。恢复重建水文、水保设施,提高水文、水保监测能力。

专栏12  水  利

  农田水利  恢复重建5项农田灌溉工程,新建33公里输水渠道;改造9项农田灌溉工程,衬砌输水渠道28公里;恢复重建7项草场灌溉工程,新建引水口13座、输水管道53公里、阀门井30座、分水闸20座;恢复重建设施农业水利配套工程5项,引水堰(闸、坝)20座、温棚97座、输水管道20公里、输水渠道0.2公里、水源13处、各类渠系建筑物343座、蓄水池29座。
  防洪设施  除险加固水库1个;恢复重建堤防7.6公里、排洪渠15.8公里;新建堤防48.7公里、排洪渠30.5公里。
  水土保持  重建谷坊40座、拦砂坝33座、沟岸防护21公里;新建谷坊64座、拦砂坝8座、沟岸防护28公里。
  水文及水资源监测  恢复重建新寨水文站、直门达水文站、下拉秀水文巡测站、隆宝滩水文巡测站,配置相应的监测设备。

第五节  市政设施

    结古镇。按照结古镇总体规划,建设道路及公共交通系统。加强供水、排水等设施建设,提高建筑节能标准,因地制宜地选择供热和采暖方式,推广利用可再生能源和清洁能源供热。配套建设污水、垃圾处理设施,建设必要的民用液化石油气储配设施,实现市政公用设施全面覆盖。按照标准设置紧急避灾场所和避灾通道。
    其他城镇。加强城镇道路改造,加大水源设施及供排水系统建设力度,配套建设污水、垃圾处理及储配气站等设施。支持村镇垃圾处理和环卫设施建设。

专栏13  市政基础设施

  城镇道路、桥梁和公共交通系统  修复、新建城镇道路238公里,建设市政桥梁26座,新建公交场、站12处。
  城镇供排水系统  改扩建自来水厂4座及配套附属设施,输配水管网450公里。建设排水管网。
  城镇污水处理设施  新建城镇污水处理厂4座,配套中水回用及污水管道。
  城镇燃气  建设液化天然气供气站1座及配套管道,建设液化石油气供应设施9处,贮存能力1500立方米。
  城镇供热  恢复重建城镇供热设施,因地制宜建设太阳能等可再生能源与清洁能源供热系统。
  生活垃圾处理  新建垃圾处理场1座,修复县城生活垃圾处理场3座以及相应配套环卫设施。

第六节  农牧区基础设施

    饮水安全。恢复重建农牧区饮水安全工程,基本解决玉树灾区农牧区饮水安全问题。
    配套设施。加强恢复重建村庄及居民点通水、通电、通路及必要的防护等配套设施。实施乡村清洁工程,有条件的村庄推行垃圾收集、填埋处理。

专栏14  农牧区基础设施

  饮水安全  恢复重建饮水工程1463处,受益人口12.96万人;新建饮水工程786处(含寺院饮水),受益人口4.66万人。
  农村能源  恢复重建太阳灶19886台、生物质炉64115台,修复农牧区小水电设施。
  乡村道路  油路1374公里,砂石路206公里。
  清洁工程  建设乡村清洁工程258处。

参与互动(0)
【编辑:吴歆】
    ----- 国内新闻精选 -----
商讯 >>

直隶巴人的原贴:
我国实施高温补贴政策已有年头了,但是多地标准已数年未涨,高温津贴落实遭遇尴尬。
${视频图片2010}
本网站所刊载信息,不代表中新社和中新网观点。 刊用本网站稿件,务经书面授权。
未经授权禁止转载、摘编、复制及建立镜像,违者将依法追究法律责任。
[网上传播视听节目许可证(0106168)] [京ICP证040655号] [京公网安备:110102003042-1] [京ICP备05004340号-1] 总机:86-10-87826688

Copyright ©1999-2024 chinanews.com. All Rights Reserved
