频 道: 首 页|新 闻|国 际|财 经|体 育|娱 乐|港 澳|台 湾|华 人|留 学 生| 科 教| 时 尚|汽 车
房 产|电 讯 稿|图 片|图 片 库|图 片 网|华文教育|视 频|供 稿|产经资讯|广 告|演 出
涓浗鏂伴椈缃-404椤甸潰
■ 本页位置:首页新闻中心国内新闻
站内检索:
【放大字体】  【缩小字体】
三峡工程三期围堰爆破准备就绪 下午4时爆破拆除

2006年06月06日 09:24

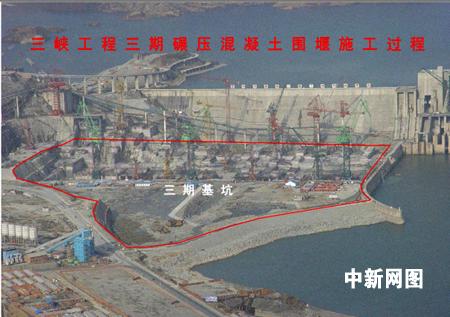

    即将爆破拆除的三峡工程三期碾压混凝土围堰(简称“三期RCC围堰”),三峡三期RCC围堰,与下游土石围堰一起保护右岸大坝、电站厂房及右岸非溢流坝段的施工,是实现三峡工程蓄水、通航、发电的关键性控制工程。三峡工程右岸大坝已经于今年五月二十日全线到顶达到一百八十五米? onkeypress=

  中新社三峡工地六月六日电 (记者 全安华)五日下午,三峡工程三期围堰内水位达到预计的一百三十九点五米,围堰爆破前的各项准备已经就绪,六日下午十六时准时爆破拆除。

  五日下午,记者登上围堰顶,看到围堰顶已经没有了人,围堰内的水位已经明显高于堰外,三峡工程右岸大坝上一百三十九点五米的水位标尺已经被水淹没,围堰两头被一个个沙袋严密覆盖。据爆破指挥部工作人员介绍,这是为了防止爆炸后飞溅的沙石,若没有防护措施,爆破后沙石可以向四周飞溅四五百米以上。为此,他们采取了沙袋覆盖、在沙袋上再铺盖皮带,然后又用沙袋覆盖,覆盖后又覆盖钢丝编织的防溅网,最后在用沙袋覆盖,如此反复五层来防护飞溅的沙石。

  五日十五时,长江三峡总公司总经理李永安前往三期围堰爆破指挥部,对六日的爆破情况做了最后一次检查。现场葛洲坝集团三峡指挥部负责人汇报了情况说,围堰爆破堰内注水、爆破网络连网、安全防护等三项已经全部完成,除爆破实施人员外其他人员也已经全部撤离,只等六日十六时李永安发出爆破指令。

  据悉,此次爆破的是三峡工程三期碾压混凝土围堰(简称“三期RCC围堰”),三峡三期RCC围堰,与下游土石围堰一起保护右岸大坝、电站厂房及右岸非溢流坝段的施工,是实现三峡工程蓄水、通航、发电的关键性控制工程。三期RCC围堰工程为Ⅰ级临时挡水建筑物,平行于三峡大坝布置,全长约五百八十米,堰顶高程一百四十米,顶宽八米,最大堰高一百一十五米。

  六日下午十六时,围堰将采用堰体倾倒方式拆除,这在国际上还没有先例,为配合爆破拆除,确保堰体倾倒成功,为此在完成装药联网和检查后,需将堰内充水至一百三十九点五米水位,与堰外(水库)水位形成四点五米落差,增加倾倒的可靠度,减少爆破实施时堰前江水下泻对大坝和电站进水口闸门的冲击。


编辑:陶光雄】
:::相 关 报 道:::
·资料图片:三峡三期碾压混凝土围堰即将爆破拆除
·三峡大坝围堰已具备爆破条件 爆炸不会污染长江
·媒体揭秘三峡大坝围堰爆破拆除 坝前将禁航2小时
·三峡大坝围堰六日爆破 准备工作进入倒计时(图)


涓浗鏂伴椈缃-404椤甸潰

  打印稿件

涓浗鏂伴椈缃-404椤甸潰
[每 日 更 新]
- 中国赴日留学人员人数累计达到九十万人
- 台"陆委会"副主委:江陈会对两岸关系具重要意义
- 大陆海协会副会长张铭清抵台湾 参加学术研讨会
- 国产新舟60支线飞机成功首航 飞行平稳噪音不大
- 阿利耶夫再次当选阿塞拜疆总统 得票率为88.73%
- 九名中国工人在苏丹遭绑架 大使馆启动应急机制
- 证监会:城商行等三类企业暂停上市的说法不准确
关于我们】-新闻中心 】- 供稿服务】-资源合作-【留言反馈】-【招聘信息】-【不良和违法信息举报
新闻线索:(010)68315046

本网站所刊载信息,不代表中新社观点。 刊用本网站稿件,务经书面授权。
未经授权禁止转载、摘编、复制及建立镜像,违者依法必究。

法律顾问:大地律师事务所 赵小鲁 方宇
[京ICP备05004340号] 建议最佳浏览效果为1024*768分辨率
